红狮水泥新建熟料线项目置换方案公示期已满进入公告期

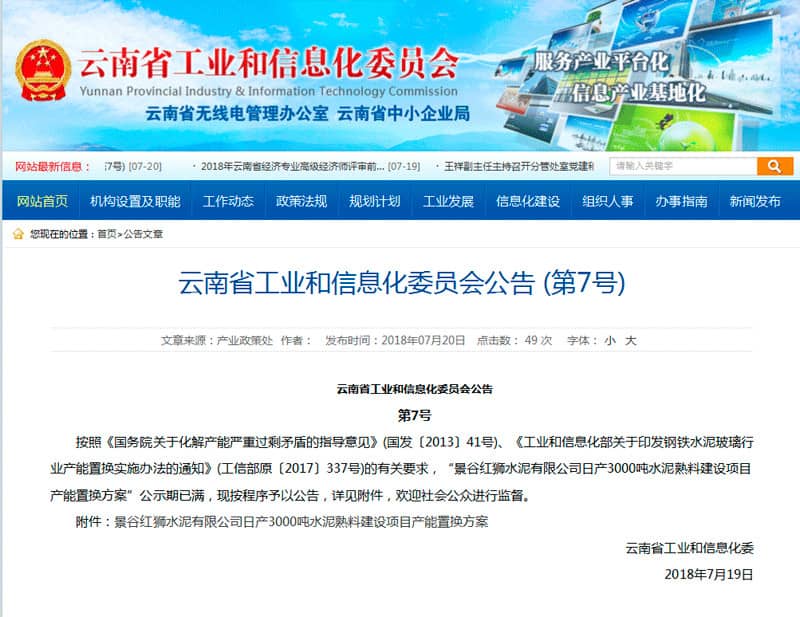

  【水泥人网】日前,云南省工信委发布第7号公告称按照《国务院关于化解产能严重过剩矛盾的指导意见》(国发〔2013〕41号)、《工业和信息化部关于印发钢铁水泥玻璃行业产能置换实施办法的通知》(工信部原〔2017〕337号)的有关要求,“景谷红狮水泥有限公司日产3000吨水泥熟料建设项目产能置换方案”公示期已满,现按程序予以公告。

  景谷红狮水泥有限公司日产3000吨

  水泥熟料建设项目产能置换方案

  建设项目情况

  建设项目所属企业名称

  景谷红狮水泥有限公司(原景谷泰毓建材有限公司)

  拟建主体设备(生产线)名称、规格型号及数量

  1×Φ4.3×64m 回转窑

  设计产能:3000t/d

  计划点火投产时间:2020 年底前

  退出项目情况

  置换产能所属企业名称

  浙江金首水泥有限公司

  项目地址:浙江省杭州市萧山区

  主体设备(生产线)名称、规格型号及数量

  1×Φ4.0×60m 回转窑

  设计产能(t/d):2500

  用于本方案的置换产能(t/d):2500

  生产许可证:XK08-001-00656

  退出时间:已退出(列入浙江省2018 年产能退出公告)

  置换产能所属企业名称

  浙江青龙山建材有限公司

  项目地址:浙江省衢州市龙游县

  主体设备(生产线)名称、规格型号及数量

  1×Φ3.2×50m 回转窑

  设计产能(t/d):1000

  用于本方案的置换产能(t/d):1000

  生产许可证:XK08-001-02041

  退出时间:2018 年9 月底前退出

  列入浙江省2018 年产能退出公告

  置换产能所属企业名称

  云南省活发集团刘总旗水泥有限公司

  项目地址:云南省玉溪市红塔区

  主体设备(生产线)名称、规格型号及数量

  1×Φ4.4×66 米回转窑

  设计产能(t/d):2500

  用于本方案的置换产能(t/d):250

  生产许可证:XK08-001-02930

  退出时间:2020 年底建设项目建成点火前退出

  拟列入云南省2020 年产能退出公告
