曲寨水泥西藏项目最新进展,预计在2020年底交底

  水泥人网消息:截止到10月7日,雅曲新型建材有限公司水泥工程,在各级领导的关心指导和全体项目职工的共同努力下,随着项目部的建成,现已完成办公区基础砼浇筑工作。

  雅曲水泥项目以“无坚不摧、奋发向上”的精神,完成种种挑战,克服众多困难,通过井然有序的管理,扎实有效的工作,取得了阶段性的胜利。

  精心策划,有条不紊力抓工期

  回顾项目初期,按照公司原定计划,准备于2019年9月正式开工。对此,公司行政经理带领办公室人员做了充分的前期策划,分别于2019年9月12日和9月14日就现场开工急需解决的事项以工作联系单形式提请施工单位协调解决。

  但由于现场施工人员配备不充足,物料混凝土供给不足以及招标程序复杂,施工蓝图滞后等前期工作进展非常缓慢,导致计划一拖再拖。

  面对开工滞后的情况,公司董事长尼玛次仁同志、副董事长牛振地多次深入施工现场召集现场职工及施工方开展现场临时调度会,董事长表示始终要坚持以计划为主导,安全质量为核心,说明工程所面临的挑战和困难,落实责任,统一思想。

  带领各组人员,在确保安全、质量合格的情况下,重新编制施工计划,采取一切有效的赶工措施,合理安排各工序节点,确保施工任务有条不紊,项目全体职工及施工方都能全力投入到施工生产中。

  真抓实干,齐心协力攻克难关面对紧张的工期,公司领导对项目提出了更高的要求。为确保施工有序进行,项目副经理深知和谐稳定的施工环境是工程顺利开展的保障,他带领项目部精心策划,精心施工,做好各方位工作,从内部管理到外部维稳,从一线施工到后勤保障,从工程技术到施工质量,做到策划到位,人员到位,管理到位。在工期紧张的情况下,坚持做好文明施工,塑造良好工程形象。雅曲建材经理牛学良多次带领项目全体职工,深入现场,开展文明形象工作。

  国庆期间,面对施工压力倍增,施工人员安置不到位等情况,项目部职工统一放弃国庆假期,坚持在现场一线,分工合作,力争将工期缩到最短。面对现场形象建设,项目部职工都是自己主动到现场清理垃圾,维护施工现场文明建设形象。通过雅曲建材全体干部、职工6个多月的日夜奋斗,最终在10月底完成了的维护、开挖任务。

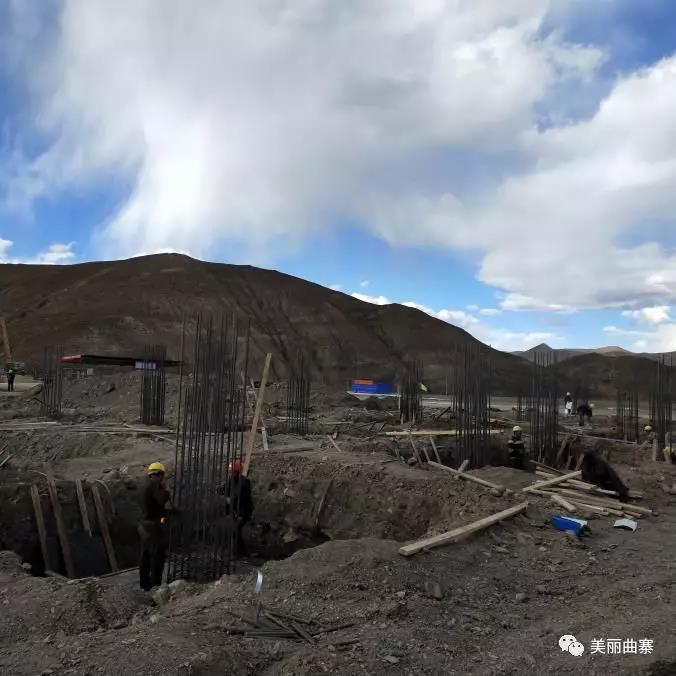

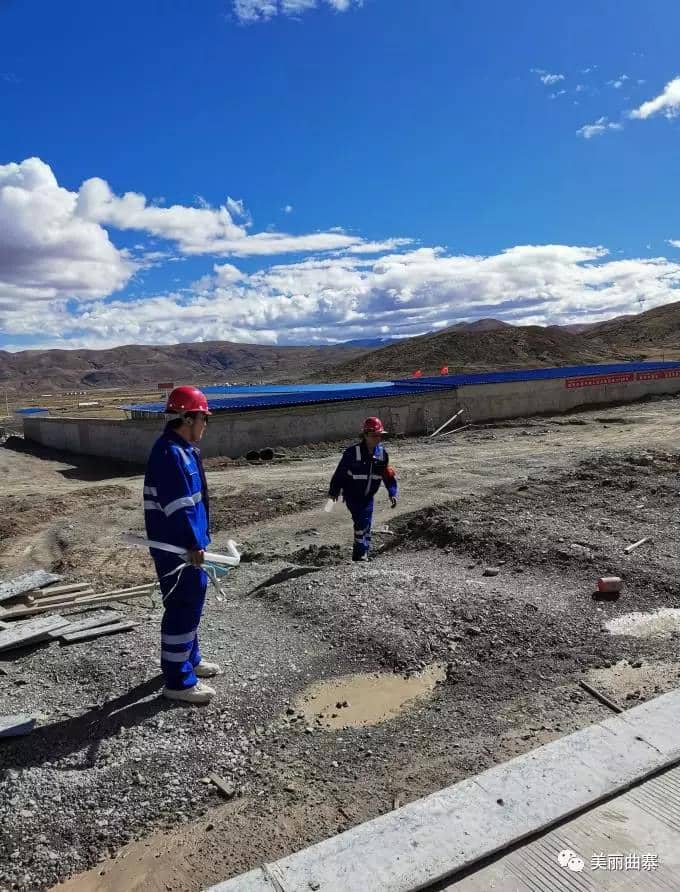

  众志成城,凝心聚力再创佳绩目前雅曲建材水泥项目生产线窑尾和生料库桩基已完成70根,剩余8根本月15日完成,生活区临建宿舍搭建完毕今日已完成入住,进场道路浇筑完毕开始刻防滑纹,宿舍楼部门2号楼已拆基础模板,3号楼浇筑正负零以下柱子。雅曲公司全体人员清醒的认识到这只是万里长城第一步,面对后续生产线总包的合同签订以及施工计划,项目部将进一步强化施工策划、落实针对性措施、从加强管理着手,确保工程施工进展。全体项目职工也将神经紧绷,坚持以安全、质量为核心的理念,保证施工任务的同时严抓安全生产,从方案到现场管理,步步谨慎,如履薄冰,扎实做好每项工作。在高强度和高难度的施工磨练中不断提高个人的项目管理能力和管理效率,打造一支专家队伍,为实现2020年年底交底的各项目标而努力奋斗。
